改水电墙面会不平整嘛,卧室客厅装修,墙面找平与电路改造哪个该先做
我在装修圈混了10多年了,所以比很多人更了解装修的复杂性。
达到何种地步?那位室内设计商的私人居所,在自行动手翻新完毕之后,竟不得不将全部工程推倒重来。
这不是段子,是真事!
其实也没啥不好理解的:
靠某个事赚钱的人,不一定真的懂这个事!
高层领导的情况无需赘言,诸位不妨思索一下,贵司的领导者们,究竟有多少人真正熟悉实际工作。
设计人员明白吗?那些经验老道、见多识广、常去实践的单位,或许理解得深些,不过刚起步的新人往往就不够通透。
工长和工人明白吗,他们了解施工,也掌握部分设计知识,然而或许不明白生活实情,同样对某些营销的玄机缺乏认知,毕竟若是通晓这些,他们早就成为企业主了
从事建材、家具、家电售卖的这些人啊,或许对自己行业的东西非常清楚,可一旦跨出这个范围,情况就变得模糊了。
事实上,许多亲身参与过多次装修的业主反而具备相当的专业知识,他们对于花费数万元进行装修这件事格外谨慎,目的是确保投入的资金能够物有所值,作为消费者他们是最为专注认真的群体之一。
(各位业主可以给自己鼓掌了~)
不过业主也会有自己的制约:
装饰终究是短暂的,即便每次花钱前都做了许多预备,短时间内依旧难以承受和吸收那么多庞杂的「资讯」和「学问」。事到临头才去准备,应付一下尚可,却谈不上「精通」。
我比较欣赏罗振宇之前说过的一句话:
「我只是一个死磕自己,给大家讲知识的读书人」
在建筑改造行业,我的工作年限不超过十几年,作为房主本人也动手装修过六七处居所,虽然与装修施工、建材供应、家具制造、家电销售等领域都有熟人,不过要切实为大家排忧解难,我同样需要对自己下狠手。
恰巧我也比较胖,恰巧我也会录装修视频……
所以,你们可以称我为「装修界的罗振宇」!
……
……

进正题!
看问题:先做水泥找平,还是先做水电改造?

我猜您或许是在询问「地面整平」,但涉及「水电施工」,「墙面整平」也需一并说明!
关于水电改造,之前发过的内容建议先复*下!
009二手房,咋改水电?能不能刷漆直接住?(水电和墙面)
015别人都用铁管,我家咋还塑料管?坑我?(水电用材)
025工人改水电把墙开槽成这样,以后还咋住人?(水电开槽)
【上面3篇B站还没有,等有了我再推给大家】
按照空间和项目,大致可以拆解成以下几个问题:
1、卧室客厅,墙面找平与电路改造哪个先做?
2、卧室客厅,地面找平与电路改造哪个先做?
3、厨房卫生间,水电改造是不是先找平再改水电?
咱们一个一个来看!
1、卧室客厅,墙面找平与电路改造哪个先做?
首先给出明确答案:
电路改造先做!
民用住宅,室内墙壁在毛坯交工时,确实存在一定偏差,不过这种偏差通常不超过两厘米,不会导致无法进行开槽施工,也不会造成明显的资源浪费。
家装中的线路调整,通常采用隐藏式施工,需要挖掘墙体改水电墙面会不平整嘛,会对墙体结构造成影响。即使事先进行墙面平整,等到开槽环节后,仍需再次进行防裂处理,并且要重新进行平整作业,因此事前平整墙面是徒劳无功的。
重点提示:所有开槽后的位置,一定要做抗裂处理!
重点提示:所有开槽后的位置,一定要做抗裂处理!
重点提示:所有开槽后的位置,一定要做抗裂处理!
留给大家一个评论区的【抢答题】,欢迎留言:
铲墙皮和墙面开槽,哪个先做?为什么?
2、卧室客厅,地面找平与电路改造哪个先做?
首先给出明确答案:
电路改造先做!
再解决一个疑惑:
地面找平是不是必须工艺?
NO!
虽然现在地面找平比较普遍,但这真的不是必须工艺!
铺设地砖时,若地面存在水电管线或地面平整度不佳,在铺设地砖前必须先进行地面整平处理。倘若地面没有布线,并且地面平整度在五毫米以下,那么就可以省略地面整平这一步骤。

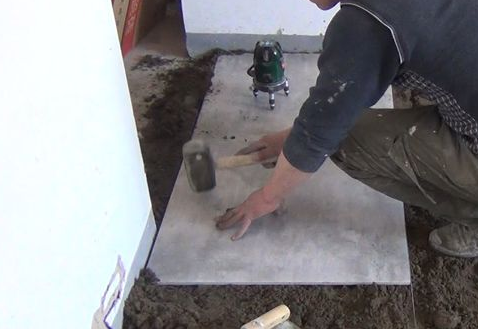

铺设地砖时,当地面平整度偏差大于三厘米,会干扰正常的铺设工艺,因此必须事先进行地面找平处理。通常情况下,铺设地砖需要垫高四到五厘米的高度,这个厚度足以覆盖所有地面的不平整部分以及地下的所有管线。

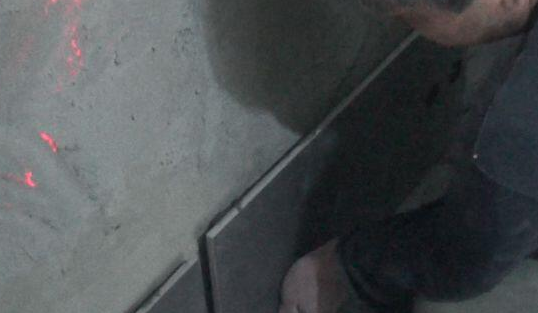

「干铺法」地砖铺贴,铺地砖的主流工艺
水电工程收工之后,才会确认地面是否平整,因此,水电施工必须先进行,这一点毋庸置疑。
3、厨房卫生间,水电改造是不是先找平再改水电?
厨房和卫生间的墙面以及地面都安装了瓷砖,墙面上铺设的俗称「瓷片」,这个情况与客厅卧室有所不同。
厨卫墙面平整度若超出标准,为使瓷砖铺设平整,必须进行专项墙面整平处理。
这次找平,发生在水电改造完成,且防水也已经完成之后。
地面不仅要看平整度,还要看平整度情况。
如果恰好「地漏位置」偏低,那么这种不平整就没问题。
倘若「地漏位置」设置得较高,并且表面平整状况不良程度达到3厘米以上,地面或许能够单独进行整平处理。
同样,这次找平工作要等水电改造收尾,防水施工也告一段落后才能进行。

厨卫的墙砖铺贴,本例采用了「天压低」的铺法
以上!
说明白了这么多内容,各位是否已经清楚「水电施工」与「地面处理」哪个步骤先进行的问题了呢?
其实还有一个原因:
负责水电铺设的师傅会最先到达现场,他们通常会在没有铺瓦师傅和油漆师傅参与的情况下独立完成部分工作,因为这样可以提高效率。
对于「建造流程」,疑问确实不少,诸如当下讨论的「厨房与卫生间部分」。
请按顺序排列:首先进行水路工程,接着实施电路工程,然后开展防水作业,随后进行拉毛工艺,最后完成墙面整平工作!
